Remont dachu - Jak uniknąć błędów i wybrać najlepsze pokrycie?

Igor Machocki 16 czerwca 2026
Porównanie popularnych pokryć dachowych: dachówki ceramiczne, cementowe, blachodachówka, blachy płaskie, gonty bitumiczne, drewniane, strzecha i łupek kamienny. Idealne do wymiany dachu.

Spis treści

Przy dobrze zaplanowanej wymianie dachu największą różnicę robi nie sam wybór pokrycia, tylko ocena stanu więźby, formalności i kolejności prac. W praktyce liczą się też ciężar nowego materiału, wentylacja połaci, obróbki wokół kominów i to, czy stara konstrukcja udźwignie nowy układ bez kompromisów. W tym tekście rozkładam temat na konkret: od zgłoszeń i wyceny po wybór technologii oraz błędy, które później kosztują najwięcej.

Najpierw konstrukcja, potem formalności i dopiero wybór pokrycia

  • Przy prostym remoncie dachu zwykle wystarcza zgłoszenie, ale przy zmianie konstrukcji, budynku przy granicy działki albo zabytku zasady są ostrzejsze.
  • Po kompletnym zgłoszeniu co do zasady czeka się 21 dni na ewentualny sprzeciw urzędu.
  • Ciężar nowego pokrycia trzeba dopasować do więźby, a nie odwrotnie.
  • W kosztorysie liczą się nie tylko dachówki lub blacha, ale też demontaż, obróbki, ruszt, rynny i robocizna.
  • Najtańszy materiał w katalogu nie zawsze daje najtańszy dach w realu.

Kiedy remont dachu wymaga formalności, a kiedy nie

Ja zawsze zaczynam od pytania, czy to jeszcze zwykły remont, czy już roboty, które zmieniają parametry obiektu. Jeśli wymieniasz pokrycie bez ruszania konstrukcji i bez zmiany geometrii połaci, najczęściej wchodzi w grę zgłoszenie, a nie pozwolenie na budowę. Sytuacja robi się bardziej złożona, gdy dom stoi przy granicy działki, jest w zabudowie bliźniaczej lub szeregowej, albo gdy dach ma zostać przebudowany, a nie tylko odtworzony.

W praktyce najważniejsze wyjątki są dwa. Pierwszy dotyczy zabytków i obszarów objętych ochroną konserwatorską - tam zwykle dochodzi osobna zgoda konserwatora. Drugi to ingerencja w konstrukcję: wzmocnienie stropu, wymiana więźby, dołożenie okien dachowych czy zmiana kąta nachylenia połaci mogą przesunąć inwestycję z remontu w przebudowę. Wtedy nie warto zgadywać, tylko od razu sprawdzić tryb w urzędzie.

Po kompletnym zgłoszeniu standardem jest 21 dni oczekiwania na brak sprzeciwu. Dopiero potem rozsądnie jest zamawiać ekipę i materiał, bo wcześniejsze decyzje potrafią zamrozić budżet na tygodnie. Z mojego doświadczenia właśnie ten etap najczęściej decyduje o tym, czy cały proces będzie spokojny, czy chaotyczny. Gdy tryb formalny jest już jasny, można przejść do samej logiki robót na dachu.

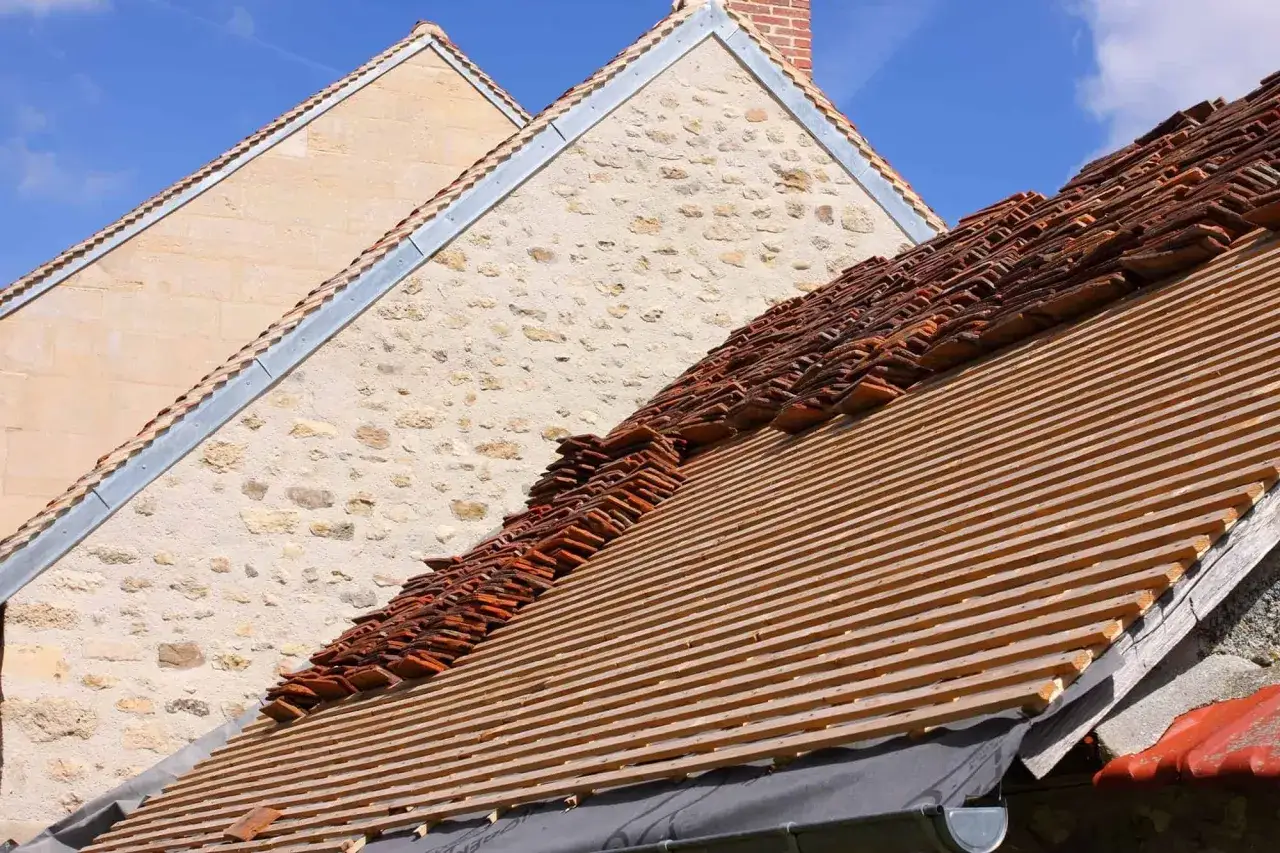

Rozpoczęta wymiana dachu. Stare dachówki czekają na ułożenie, a pod nimi widać nowe łaty.

Jak przebiega demontaż i montaż nowego pokrycia

Przy remoncie dachu najlepiej myśleć o nim jak o sekwencji, a nie o pojedynczej usłudze. Najpierw trzeba bezpiecznie zdjąć stare warstwy, potem ocenić konstrukcję, dopiero później zamyka się dach nowym układem. Każde pominięcie tego porządku zwykle wraca w postaci przecieków, skrzypienia konstrukcji albo kosztownych poprawek po pierwszej zimie.

  1. Oględziny i pomiar - sprawdza się stan pokrycia, więźby, kominów, koszy, okien dachowych i miejsc newralgicznych. Ja zawsze proszę o zdjęcia odkrywek, bo bez tego łatwo przecenić stan dachu.
  2. Zabezpieczenie budynku - ustawia się rusztowanie, organizuje osłony na elewacji i planuje pogodowy bufor. Suchy, stabilny termin jest ważniejszy niż „jak najszybciej”.
  3. Demontaż starego pokrycia - zdejmowanie blachy, dachówek, papy albo gontu przebiega inaczej zależnie od materiału. Jeśli na dachu jest eternit, prac nie prowadzi się samodzielnie; potrzebna jest wyspecjalizowana ekipa i legalna utylizacja.
  4. Kontrola więźby i podkładu - po zdjęciu pokrycia wychodzą rzeczy, których nie widać z zewnątrz: zawilgocenie drewna, zgnilizna, uszkodzenia po wiatrach, błędy w wentylacji. To moment, w którym zapada decyzja, czy wystarczy naprawa, czy potrzebne jest wzmocnienie.
  5. Wykonanie warstw podkładowych - układa się membranę, łaty i kontrłaty albo deskowanie z papą. Tu nie oszczędza się bezmyślnie, bo od tego zależy szczelność i praca całego układu.
  6. Montaż nowego pokrycia - dopiero na tym etapie wchodzi blacha, dachówka albo gont. Równolegle wykonuje się obróbki, przejścia instalacyjne, kalenicę i elementy wentylacyjne.
  7. Odbiór i test detali - sprawdza się linię okapu, szczelność obróbek, poprawność mocowań i odprowadzenie wody. Dach nie kończy się na samym kryciu.

Ten porządek prac wydaje się oczywisty, ale właśnie tu najczęściej pojawiają się skróty, które później kosztują najwięcej. Kiedy proces jest już rozpisany, najważniejsze staje się pytanie o technologię i ciężar nowego dachu.

Jak dobrać pokrycie do więźby i nachylenia połaci

Ja przy wyborze materiału zaczynam od dwóch liczb: masy na metr kwadratowy i minimalnego spadku dachu. Estetyka jest ważna, ale jeśli konstrukcja jest stara, a dach ma dużo detali, najpierw trzeba sprawdzić, czy całość da się bezpiecznie dociążyć. Cięższe pokrycie zwykle lepiej tłumi hałas deszczu i ma większą bezwładność cieplną, ale wymaga solidniejszej więźby. Lżejsze jest prostsze w modernizacji, lecz nie zawsze daje taki sam efekt wizualny i akustyczny.

Pokrycie Masa 1 m² Orientacyjna cena materiału Kiedy ma sens
Blachodachówka ok. 4-6 kg 50-60+ zł Gdy liczy się niska masa, szybki montaż i rozsądny koszt przy istniejącej więźbie.
Gont bitumiczny ok. 3-11 kg 30-50 zł Na lżejsze dachy i połacie z wieloma załamaniami, gdzie dużo jest docinek.
Dachówka betonowa ok. 40-56 kg 40-70 zł Dobry kompromis między ceną, trwałością i akustyką.
Dachówka ceramiczna ok. 39-65 kg 80-100+ zł Gdy konstrukcja jest mocna, a priorytetem są trwałość i klasyczny wygląd.

Na dachach prostych i lekkich zwykle dobrze broni się blachodachówka. Na bardziej wymagających połaciach, gdzie jest dużo koszy, kominów i okien dachowych, często lepiej zachowują się pokrycia modułowe albo gont, bo łatwiej je dopasować bez nadmiernej liczby docinek. Z kolei dachówka ceramiczna i betonowa mają sens wtedy, gdy konstrukcja została policzona pod większy ciężar albo po prostu już go przenosi. Warto też pamiętać, że część dachówek ceramicznych startuje od spadku około 22°, a niektóre płaskie systemy można montować od niższych kątów, ale tylko przy poprawnie dobranym podkładzie.

W praktyce nie wybieram materiału z katalogu, tylko z warunków budynku. Jeśli więźba jest wątpliwa, lekki dach zwykle daje bezpieczniejszy start. Jeśli konstrukcja jest zdrowa, można mocniej ważyć estetykę, akustykę i trwałość. To prowadzi wprost do pieniędzy, bo ciężar i technologia od razu zmieniają koszt inwestycji.

Z czego składa się budżet i gdzie najłatwiej go zaniżyć

Najczęstszy błąd inwestora jest prosty: porównuje cenę samego pokrycia, a nie całej połaci. Tymczasem koszt dachu tworzą osobno demontaż, naprawy podłoża, nowy materiał, akcesoria systemowe, robocizna i wywóz odpadów. W praktyce właśnie dodatki - obróbki, rynny, kominy, okna i wentylacja - potrafią zmienić budżet bardziej niż sam wybór między blachą a dachówką.

Pozycja Orientacyjny koszt Komentarz
Demontaż blachy lub blachodachówki 13-30 zł/m² Najtańszy wariant rozbiórki, bo lekkie pokrycie schodzi szybciej.
Demontaż starej papy 20-35 zł/m² Koszt rośnie, jeśli trzeba usuwać kilka warstw albo pracować w trudnym dostępie.
Demontaż eternitu i legalna utylizacja 40-65+ zł/m² To już nie jest zwykły demontaż, tylko praca wymagająca procedur i bezpiecznego wywozu.
Montaż blachodachówki ok. 50 zł/m² robocizny Rozwiązanie szybkie i stosunkowo przewidywalne cenowo.
Montaż dachówki zakładkowej ok. 60 zł/m² robocizny Wymaga więcej pracy niż blacha, ale daje solidniejszy efekt wizualny.
Montaż dachówki karpiówki od 80 zł/m² robocizny To jeden z droższych wariantów, bo układ jest bardziej pracochłonny.
Więźba dachowa lub deskowanie 30-55 zł/m² robocizny Tu łatwo „zgubić” koszt, choć to jedna z najważniejszych pozycji przy remoncie.
Okno połaciowe od 600 zł/szt. przy nowym pokryciu, od 1200 zł/szt. przy istniejącym Różnica wynika z dostępu i konieczności pracy w gotowej połaci.
Kominek wentylacyjny od 200 zł/szt. Mały element, ale na dachu potrafi być nie do pominięcia.

Do tego dochodzi jeszcze konstrukcja podkładowa. W praktyce nowy ruszt z łat i kontrłat oraz membrana wysokoparoprzepuszczalna to zwykle 15-20% kosztu całej nowej połaci, a sztywne poszycie z papą potrafi dojść do 50-60% tej kwoty. To jest właśnie ten moment, w którym inwestorzy odkrywają, że „tani dach” bywa tylko tanim materiałem. Ja wolę wyceny, które od razu pokazują wszystkie warstwy, bo wtedy łatwiej porównać oferty bez złudzeń. Gdy budżet jest już rozpisany, najłatwiej zobaczyć, gdzie popełnia się najdroższe błędy.

Najczęstsze błędy, które skracają trwałość nowego dachu

W dachach błąd rzadko widać od razu. Często wychodzi dopiero po pierwszym mocnym wietrze, po zimie albo po kilku latach, gdy pojawia się wilgoć w ociepleniu. Dlatego wolę ostrzegać przed rzeczami banalnymi, ale kosztownymi.

  • Patrzenie tylko na cenę pokrycia - sam materiał to za mało. Jeśli nie doliczysz obróbek, rusztu, transportu i wywozu odpadów, budżet będzie zaniżony od pierwszego dnia.
  • Brak oceny więźby - nowy dach może ważyć dużo więcej albo dużo mniej niż stary. To nie jest detal, tylko decyzja o nośności całego budynku.
  • Oszczędzanie na warstwach podkładowych - membrana, łaty, kontrłaty i wentylacja robią dla dachu więcej, niż wielu inwestorów przypuszcza.
  • Ignorowanie detali - komin, kosz, kalenica, okna dachowe i przejścia instalacyjne są miejscami największego ryzyka przecieku.
  • Zły termin prac - przy przerywaniu robót przez pogodę dach musi być zabezpieczony. Inaczej wilgoć wchodzi tam, gdzie nie powinna.
  • Brak jasnej odpowiedzialności w umowie - jeśli nie wiadomo, kto odpowiada za materiał, odpady, rusztowanie i ewentualne poprawki, spór jest tylko kwestią czasu.

Właśnie dlatego przy remoncie dachu nie lubię pośpiechu. Najdroższe pomyłki nie wynikają z braku dachówek, tylko z niedopilnowanych detali i zbyt optymistycznych założeń. To prowadzi do ostatniego kroku: wyboru wykonawcy i dopięcia umowy tak, żeby nie oddać kontroli nad inwestycją.

Zanim zrzucisz stare pokrycie, dopnij te trzy rzeczy

Przed wejściem ekipy na dach zawsze chcę mieć zamknięte trzy tematy: zakres prac na piśmie, potwierdzony tryb formalny i listę elementów dodatkowych, które mogą wyjść po odkrywkach. To właśnie tu najczęściej ucieka budżet, nie na samych dachówkach. Jeśli te decyzje są podjęte wcześniej, remont przebiega spokojniej, a nowy dach ma większą szansę pracować bez niespodzianek przez lata.

  • Zakres - wpisz, czy cena obejmuje demontaż, utylizację, rusztowanie, naprawę więźby, obróbki i montaż akcesoriów.
  • Materiały - poproś o nazwy systemowe, a nie tylko ogólne hasło „blacha” albo „dachówka”. Różnice w jakości i trwałości bywają większe, niż sugeruje opis handlowy.
  • Gwarancja - sprawdź osobno gwarancję producenta materiału i gwarancję na robociznę. To nie jest to samo.
  • Harmonogram - ustal, ile czasu dach będzie otwarty i jak ekipa zabezpieczy budynek przy deszczu lub wietrze.

Jeżeli miałbym zostawić jedną praktyczną radę, byłaby prosta: nie zaczynaj od koloru pokrycia, tylko od stanu konstrukcji i pełnej wyceny. Dopiero potem porównuj systemy, ciężar, akustykę i trwałość. Taka kolejność zwykle oszczędza pieniądze, a przede wszystkim chroni przed wyborem, który ładnie wygląda na papierze, ale słabo działa na realnym dachu.

FAQ - Najczęstsze pytania

Zgłoszenie wystarczy przy wymianie pokrycia bez zmian konstrukcyjnych. Pozwolenie jest potrzebne przy zmianie geometrii dachu, ingerencji w konstrukcję, przebudowie lub gdy dom jest zabytkiem/przy granicy działki.

Po kompletnym zgłoszeniu, co do zasady, urząd ma 21 dni na wniesienie sprzeciwu. Dopiero po tym terminie można bezpiecznie rozpocząć prace.

Najważniejsza jest ocena stanu więźby i jej nośności. Ciężar nowego pokrycia musi być dopasowany do istniejącej konstrukcji, a nie odwrotnie. Dopiero potem liczy się estetyka i cena.

Kompleksowy kosztorys powinien uwzględniać demontaż, utylizację, naprawy więźby, warstwy podkładowe (membrana, łaty), obróbki, rynny, akcesoria, rusztowanie oraz robociznę. Sam materiał to tylko część wydatków.

Do najczęstszych błędów należą: patrzenie tylko na cenę pokrycia, brak oceny więźby, oszczędzanie na warstwach podkładowych, ignorowanie detali (kominy, kosze) oraz zły termin prac bez zabezpieczenia.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

wymiana dachu
remont dachu formalności
wymiana pokrycia dachowego koszt
jak wybrać pokrycie dachu
błędy przy remoncie dachu
Autor Igor Machocki
Igor Machocki
Jestem Igor Machocki, z ponad dziesięcioletnim doświadczeniem w analizie rynku budownictwa. Moja praca koncentruje się na badaniu najnowszych trendów oraz innowacji w branży, co pozwala mi na dostarczanie rzetelnych informacji i obiektywnych analiz. Specjalizuję się w zagadnieniach związanych z nowoczesnymi technologiami budowlanymi oraz zrównoważonym rozwojem, co jest kluczowe w kontekście współczesnych wyzwań, przed którymi stoi nasza branża. Moim celem jest uproszczenie skomplikowanych danych i przedstawienie ich w przystępny sposób, aby każdy mógł zrozumieć istotę omawianych tematów. Dążę do tego, aby moje teksty były nie tylko informacyjne, ale również aktualne i wiarygodne, co pozwala budować zaufanie wśród czytelników. Wierzę, że rzetelna wiedza jest fundamentem podejmowania świadomych decyzji w zakresie budownictwa, dlatego angażuję się w dostarczanie najwyższej jakości treści na stronie imch.pl.
