Studnia głębinowa - jak zaplanować i uniknąć błędów?

Przemysław Sawicki 27 lipca 2026
Maszyna do budowy studni głębinowej pracuje na trawiastym terenie. Woda wypływa z rury do koryta.

Spis treści

Własne ujęcie wody na działce to inwestycja, która wymaga nie tylko wiercenia, ale też rozsądnego projektu, dobrego miejsca i poprawnego doboru pompy. Budowa studni głębinowej ma sens wtedy, gdy potrzebujesz stabilnego źródła wody do domu, ogrodu albo instalacji i chcesz uniknąć kosztownych poprawek po pierwszym uruchomieniu. W tym tekście pokazuję, jak przebiega cały proces, jakie formalności obowiązują w Polsce, ile to zwykle kosztuje i gdzie najczęściej pojawiają się błędy, których później nie da się już łatwo odkręcić.

Najpierw sprawdź głębokość, pobór i warunki na działce

  • Najprostszy wariant to ujęcie do 30 m i pobór do 5 m3/dobę na własne potrzeby.
  • Gdy planowana głębokość przekracza 30 m, wchodzą już formalności geologiczne, a przy większym poborze także wodnoprawne.
  • O jakości całej inwestycji decydują trzy rzeczy: rozpoznanie hydrogeologiczne, poprawna zabudowa otworu i test wydajności.
  • W praktyce koszt kompletnej studni dla domu najczęściej zaczyna się od kilku tysięcy złotych i rośnie wraz z głębokością, średnicą oraz uzdatnianiem.
  • Odległości od szamba, rowu i granicy działki nie są detalem technicznym, tylko warunkiem bezpiecznej lokalizacji odwiertu.
  • Jeśli studnia ma zasilać także instalację grzewczą, bilans poboru trzeba policzyć ostrożniej niż przy zwykłym ujęciu do domu.

Kiedy własne ujęcie ma sens, a kiedy lepiej zostać przy sieci

Najczęściej patrzę na trzy scenariusze: działkę bez wodociągu, teren z bardzo drogim przyłączem oraz dom albo gospodarstwo, w którym w sezonie letnim pobór rośnie wyraźnie przez podlewanie ogrodu. W takich sytuacjach własne ujęcie daje realną niezależność, ale tylko wtedy, gdy warunki hydrogeologiczne są rozsądne, a instalacja nie będzie pracowała na granicy wydajności.

Przy instalacjach sanitarnych to zwykle dość prosty rachunek: jeśli z sieci korzystasz stabilnie i tanio, studnia może nie zwrócić się szybko. Jeśli jednak woda ma zasilać dom, ogród i dodatkowo układ techniczny, koszt początkowy bywa zrównoważony niższymi wydatkami eksploatacyjnymi. Ja szczególnie ostrożnie podchodzę do sytuacji, w której ujęcie ma wspierać także instalację grzewczą, bo wtedy liczy się nie tylko ilość wody, ale też jej jakość, ciśnienie i ciągłość pracy.

Najprościej myślę o tym tak: studnia ma pracować bez walki z lustrem wody i bez ciągłego dobijania pompy. Jeśli już na etapie koncepcji widać słabą geologię, wysoki pobór albo trudny do spełnienia układ działki, lepiej to sprawdzić wcześniej niż poprawiać po wierceniu.

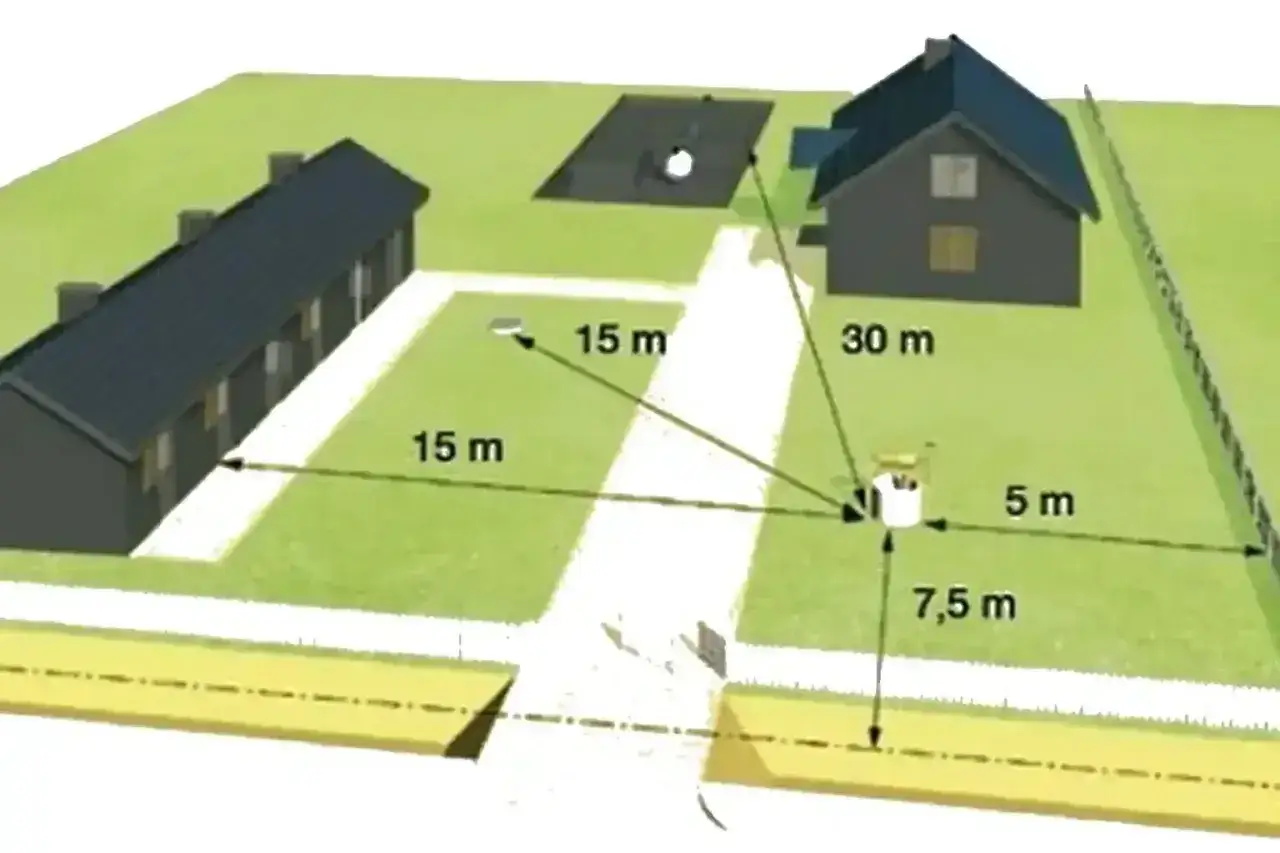

Schemat budowy studni głębinowej na działce z domem i budynkiem gospodarczym. Wskazane odległości od budynków i ogrodzenia.

Jak wygląda wykonanie odwiertu krok po kroku

Rozpoznanie warunków hydrogeologicznych

Dobry wykonawca nie zaczyna od wiertnicy, tylko od danych. Potrzebne są mapy hydrogeologiczne, archiwalne wyniki z okolicy i ocena, na jakiej głębokości spodziewana jest warstwa wodonośna. Jeśli teren jest niejednoznaczny, dochodzą dodatkowe badania rozpoznawcze. To etap, na którym ustala się nie tylko głębokość, ale też ryzyko napływu piasku, przewagę wód płytszych albo konieczność zejścia głębiej, niż zakładał inwestor.

W praktyce oznacza to, że odwiert „na oko” jest po prostu złą metodą. Zbyt płytka studnia może mieć słabą wydajność i gorszą jakość wody, a zbyt głęboka bez potrzeby podnosi koszt bez realnej korzyści. Na tym etapie decyduje się też o średnicy otworu, bo ona później wpływa na dobór pompy i możliwość serwisu.

Wiercenie, zabudowa i uszczelnienie

Samo wiercenie bywa szybkie, ale to nie ono decyduje o jakości studni. Znacznie ważniejsze jest, czy wykonawca utrzymał stabilność otworu i czy prawidłowo zabudował kolumnę studzienną. Rura osłonowa stabilizuje ściany odwiertu, filtr wpuszcza wodę, ale zatrzymuje drobny materiał, a obsypka żwirowa poprawia dopływ i ogranicza zamulanie.

  • Kolumna studzienna musi być dobrana do głębokości i warunków gruntu.
  • Filtr powinien pracować dokładnie w tej warstwie, z której ma być pobierana woda.
  • Uszczelnienie górnej strefy chroni ujęcie przed wodą z powierzchni i zanieczyszczeniami biologicznymi.
  • Głowica studzienna zabezpiecza otwór od góry i porządkuje podłączenie instalacji.

Jeśli geologia tego wymaga, stosuje się też dodatkowe uszczelnienie cementowo-bentonitowe. To rozwiązanie, które nie wygląda efektownie na zdjęciach z budowy, ale właśnie ono robi dużą różnicę dla jakości wody po latach. Z mojej perspektywy to jeden z tych elementów, na których nie wolno oszczędzać.

Przeczytaj również: Ile trwa montaż kuchni? Sprawdź, jak uniknąć opóźnień i zaoszczędzić czas

Rozruch i odbiór

Po zabudowie otworu wykonuje się pompowanie oczyszczające, a potem test wydajności. Zwierciadło statyczne to poziom wody, gdy pompa nie pracuje, a zwierciadło dynamiczne pokazuje, co dzieje się podczas poboru. Ta różnica mówi o realnej sprawności ujęcia i o tym, jaką pompę można tam bezpiecznie zastosować.

Dopiero po takim teście sens ma dobór automatyki, zbiornika hydroforowego i ewentualnie falownika, który stabilizuje ciśnienie. Ja nie odbierałbym studni bez protokołu z pompowania, informacji o konstrukcji otworu i potwierdzenia, że woda została zdezynfekowana po zakończeniu robót. To są dokumenty, które później oszczędzają nerwy przy pierwszych problemach z mętnością albo ciśnieniem.

Gdy ten etap jest zrobiony poprawnie, można przejść do formalności, bo w Polsce to właśnie one często decydują o tempie całej inwestycji.

Jakie formalności obowiązują w Polsce

Najwięcej nieporozumień bierze się z mieszania trzech porządków: geologicznego, wodnego i budowlanego. Ja rozdzielam je od razu, bo od tego zależy, czy start prac jest prosty, czy zamienia się w kilka tygodni czekania na dokumenty.

Sytuacja Co zwykle jest potrzebne Co to oznacza w praktyce
Odwiert do 30 m i pobór do 5 m3/dobę na własne potrzeby Zwykle brak pozwolenia wodnoprawnego i brak projektu robót geologicznych To najprostszy wariant przy domu jednorodzinnym i najniższe ryzyko formalne
Głębokość 30-100 m Projekt robót geologicznych i zgłoszenie zamiaru rozpoczęcia robót co najmniej 14 dni przed startem Trzeba zaplanować więcej czasu na dokumentację i jej zatwierdzenie
Pobór ponad 5 m3/dobę średniorocznie Pozwolenie wodnoprawne Opłata skarbowa za pozwolenie wynosi obecnie 330,07 zł, ale koszt dokumentacji bywa wyższy niż sama opłata
Głębokość ponad 100 m Projekt robót geologicznych i plan ruchu zakładu górniczego To już inwestycja wymagająca osobnego podejścia organizacyjnego i projektowego

Do zatwierdzenia projektu robót geologicznych dochodzi opłata skarbowa 10 zł. W prostszych przypadkach wodnoprawnych zgłoszenie kosztuje 132,33 zł, a po jego złożeniu można zwykle działać po 30 dniach, jeśli organ nie wniesie sprzeciwu. Przy pozwoleniu wodnoprawnym procedura jest cięższa, ale sam koszt urzędowy nadal nie jest największą pozycją w budżecie.

W praktyce najważniejsze jest jedno: jeśli planujesz głębszy odwiert albo większy pobór, nie zaczynaj od kopania tylko od sprawdzenia, jaki tryb formalny obowiązuje na Twojej działce. Dopiero wtedy wiesz, czy inwestycję da się zamknąć szybko, czy trzeba ją prowadzić w kilku etapach.

Jak zaplanować lokalizację i konstrukcję, żeby studnia była bezpieczna

Tu najczęściej wychodzą błędy na etapie mapy, nie na etapie wiertnicy. Odległości sanitarne są prostym filtrem ryzyka, a jeśli nie da się ich zachować, lepiej zmienić lokalizację niż liczyć na to, że „jakoś to będzie”.

Element otoczenia Minimalna odległość od osi studni Dlaczego to ważne
Granica działki 5 m Ułatwia zachowanie strefy bezpieczeństwa i ogranicza spory o usytuowanie ujęcia
Oś rowu przydrożnego 7,5 m Chroni studnię przed napływem wód powierzchniowych i zanieczyszczeń z pobocza
Budynki inwentarskie, szczelne silosy, zbiorniki na nieczystości i podobne urządzenia 15 m To podstawowy bufor sanitarny, który ogranicza ryzyko skażenia wody
Przewód rozsączający kanalizacji indywidualnej po biologicznym oczyszczaniu 30 m Ogranicza kontakt studni z wodami odprowadzanymi z instalacji ściekowej
Nieutwardzone wybiegi dla zwierząt i drenaż bez biologicznego oczyszczania 70 m To strefa szczególnie ważna tam, gdzie ryzyko bakteriologiczne jest wyższe

Przepisy dopuszczają wyjątek dla studni wspólnej na granicy dwóch działek, ale tylko wtedy, gdy na obu działkach zachowane są wymagane odległości od innych obiektów. To rozwiązanie ma sens raczej jako wariant specjalny, a nie standardowy.

Poza samą lokalizacją liczy się też konstrukcja. Średnica odwiertu nie może być dobrana przypadkowo, bo zbyt mały otwór ograniczy wybór pompy i utrudni przyszły serwis. Jeśli pobór będzie zmienny, na przykład przy domu z ogrodem, warto od razu przewidzieć automatykę lub falownik, bo to stabilizuje ciśnienie i ogranicza liczbę startów pompy. W dobrze zaprojektowanej studni nie chodzi o rekordową głębokość, tylko o bezpieczny i stabilny układ pracy.

Gdy lokalizacja i konstrukcja są przemyślane, łatwiej przejść do kosztów, bo wtedy widać już, za co rzeczywiście płacisz.

Z czego składa się koszt i gdzie najczęściej rośnie rachunek

Wyceny, które widzę najczęściej, rozjeżdżają się nie dlatego, że ktoś specjalnie zawyża cenę, tylko dlatego, że jedni liczą sam odwiert, a inni pełny układ z pompą, zbiornikiem, filtracją i automatyką. Ja porównuję oferty dopiero wtedy, gdy wiem, co dokładnie wchodzi w zakres prac.

Element Orientacyjny koszt
Odwiert 115 mm 200-230 zł/mb
Odwiert 120 mm 220-250 zł/mb
Odwiert 125 mm 250-280 zł/mb
Odwiert 165 mm 280-350 zł/mb
Trudne warunki geologiczne 400-500 zł/mb
Standardowa studnia wiercona do 30 m 6000-9000 zł za całość
Pompa głębinowa 800-4500 zł
Zbiornik hydroforowy 600-2000 zł
Stacja uzdatniania 3000-8000 zł
Rura osłonowa, jeśli jest potrzebna od 150 zł/mb

Do tego dochodzą opłaty urzędowe: 10 zł za zatwierdzenie projektu robót geologicznych i 330,07 zł za pozwolenie wodnoprawne, jeśli jest wymagane. To nie są sumy, które same w sobie psują budżet, ale łatwo o zaskoczenie, gdy doliczy się dokumentację, transport, rozruch i ewentualne uzdatnianie.

Najdroższe bywają nieoczywiste rzeczy: trudny dojazd sprzętu, słaby grunt, konieczność głębszego zejścia albo dodatkowe filtry na żelazo i mangan. Dlatego najtańsza oferta na metr nie zawsze oznacza najtańszą studnię po odbiorze.

Co dopinam przed odbiorem, żeby studnia nie była problemem po pierwszym sezonie

W praktyce największą różnicę robi nie sam odwiert, ale to, co dostaję przy odbiorze. Ja nie zamknąłbym tematu bez kilku rzeczy, bo to one później decydują o komforcie użytkowania i o tym, czy ujęcie będzie wymagało ciągłych poprawek.

  • Protokół z pompowania, czyli wynik testu wydajności i informacja o obniżeniu zwierciadła.
  • Opis konstrukcji studni, w tym głębokość, średnice rur, położenie filtra i rodzaj uszczelnienia.
  • Wynik badania wody, najlepiej z jasnym wskazaniem, czy potrzebne będzie uzdatnianie.
  • Warunki gwarancji i serwisu, zwłaszcza dla pompy oraz osprzętu elektrycznego.
  • Informacja o możliwościach rozbudowy, jeśli w przyszłości chcesz dołożyć stację uzdatniania, automatykę albo podłączyć większy pobór.

Jeśli studnia ma zasilać także ogrzewanie lub bardziej wymagającą instalację sanitarną, najlepiej od razu zgrać projekt ujęcia z projektem całej hydrauliki budynku. To zwykle tańsze niż późniejsze przeróbki, a dobrze zaprojektowane ujęcie daje nie tylko wodę, ale też spokój na lata. Właśnie dlatego patrzę na nie jak na element całej instalacji, a nie pojedynczy odwiert.

FAQ - Najczęstsze pytania

Dla studni do 30 m głębokości i poboru do 5 m³/dobę zazwyczaj nie ma formalności. Powyżej 30 m wymagany jest projekt robót geologicznych. Przy poborze powyżej 5 m³/dobę potrzebne jest pozwolenie wodnoprawne. Zawsze sprawdź lokalne przepisy.

Koszt studni głębinowej zaczyna się od kilku tysięcy złotych. Cena zależy od głębokości, średnicy odwiertu, warunków geologicznych oraz dodatkowych elementów, takich jak pompa, zbiornik czy stacja uzdatniania wody. Sam odwiert to koszt 200-500 zł/mb.

Proces obejmuje rozpoznanie hydrogeologiczne, wiercenie, zabudowę kolumny studziennej (rura osłonowa, filtr, obsypka żwirowa) oraz uszczelnienie. Następnie wykonuje się pompowanie oczyszczające i test wydajności, co pozwala dobrać odpowiednią pompę i automatykę.

Prawidłowa lokalizacja studni, z zachowaniem minimalnych odległości od granicy działki, rowów, szamb i innych źródeł zanieczyszczeń, jest kluczowa dla bezpieczeństwa sanitarnego i jakości wody. Zapobiega skażeniom i konfliktom z sąsiadami.

Po odbiorze studni powinieneś otrzymać protokół z pompowania (testu wydajności), opis konstrukcji studni, wynik badania wody, warunki gwarancji i serwisu oraz informację o możliwościach rozbudowy. To kluczowe dla bezproblemowego użytkowania.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

budowa studni głębinowej
wiercenie studni głębinowej koszt
studnia głębinowa formalności
studnia głębinowa przepisy
Autor Przemysław Sawicki
Przemysław Sawicki
Nazywam się Przemysław Sawicki i od trzech lat zajmuję się tematyką budownictwa. Moje zainteresowanie tą dziedziną zaczęło się od młodzieńczych marzeń o projektowaniu i tworzeniu przestrzeni, które są nie tylko funkcjonalne, ale i estetyczne. Lubię dzielić się wiedzą na temat nowoczesnych technologii budowlanych, ekologicznych materiałów oraz innowacyjnych rozwiązań, które mogą poprawić jakość życia mieszkańców. W mojej pracy kładę duży nacisk na rzetelność informacji. Staram się zawsze sprawdzać źródła i porównywać różne punkty widzenia, aby dostarczać czytelnikom jasne i zrozumiałe treści. Interesują mnie również aktualne trendy w budownictwie, które mogą wpłynąć na przyszłość naszej branży. Moim celem jest, aby każdy artykuł, który tworzę, był nie tylko informacyjny, ale także inspirujący dla tych, którzy chcą zgłębiać tajniki budownictwa.
